哈电国际承建的乌兹别克、孟加拉项目余热锅炉钢结构首吊完成

来源:冰城+ 客户端 2024-08-19

近日,哈电国际承建的乌兹别克斯坦锡尔河二期1600MW联合循环项目、孟加拉满门兴420MW联合循环电站项目余热锅炉钢结构均顺利首吊就位,这标志着两个项目现场安装工作正式开始。

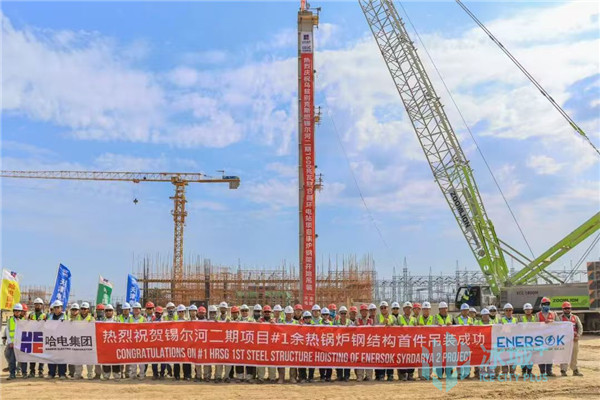

一号余热锅炉钢结构吊装是乌兹别克锡尔河二期项目安装的重点环节。为确保节点目标按时完成,哈电国际锡尔河二期项目部组织协调各参建单位,定期召开交安协调会、安装专项会议,做好安装前各项准备工作,并对施工方案审批、安装人员入场、吊装器械组装、专项工具准备、安全设施以及安全措施等逐项进行监督、检查、落实。同时,积极与业主团队沟通,就吊装各项前置工作达成一致。最终,第一根钢结构吊装较计划提前顺利完成。锡尔河二期项目近期已陆续实现了燃机基础、余热锅炉基础、冷却塔水池底板等关键节点施工,目前项目已经进入快干实干加速期。

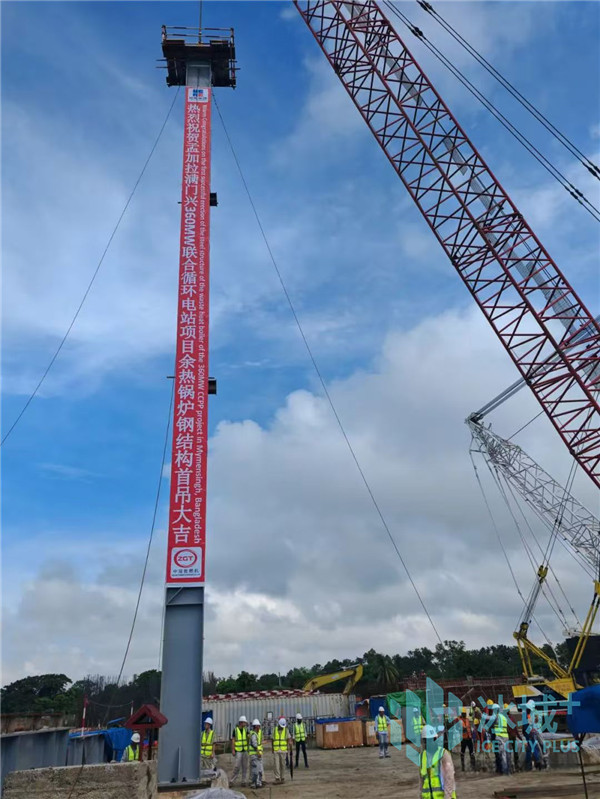

近日来,孟加拉国安全形势持续吃紧,对项目设备清关、材料进场和现场施工产生较大影响,哈电国际满门兴项目现场一度与国内中断通信一周。满门兴项目部积极做好安全应急预案和物资储备,在孟加拉国局势得到有效控制、确保现场人员安全的前提下,项目现场正逐渐复工,运转有序,并圆满完成此次节点。接下来,满门兴项目部将坚守岗位,在确保人员安全稳定的同时,合理配置资源,稳妥推进港口清关、现场施工和码头卸船工作,保质保量完成项目后续关键里程碑节点。(哈尔滨日报记者 张鸣霄)
